韩国一区二区精品,青青草一区二区三区在线视频,欧美V亚洲V综合Ⅴ国产V,精品一级在线播放

<sub id="tsntl"><menu id="tsntl"><samp id="tsntl"></samp></menu></sub>
  • <th id="tsntl"></th>

    15288489748
    13888147524

    工具式腳手架—外掛防護架

    [日期:2020-10-24]   來源:云南技能培訓網  作者:云南技能培訓網   閱讀:2493次

    、構造措施

    1)在提升狀況下,三角臂應能繞豎向桁架自由轉動;在工作狀況下,三角臂與豎向桁架之間應采用定位裝置以防止三角臂轉動。

    2)連墻件應與豎向桁架連接,其連接點應在豎向桁架上部并應與建筑物上設置的連接點高度一致。

    3)連墻件與豎向桁架宜采用水平鉸接的方式連接,應使連墻件能水平轉動。

    4處連墻件應至少有兩套桿件,每一套桿件應能夠獨承受架體上的全部荷載。

    5每榀豎向桁架的外節點處應設置縱向水平桿,與節點距離不應大于150mm。

    6)每片防護架的豎向桁架在靠建筑物一側從底部到頂,應設置橫向鋼管且不得少于3道,并應采用扣件連接牢固,其中位于豎桁架底部的一道應采用雙鋼管。

    7)防護層應根據工作需要確定其設置位置,防護層與建筑物的距離不得大于150mm

    8)豎向桁架與架體的連接應采用直角扣件,架體縱向水平桿應搭設在豎向桁架的上面。豎向桁架安裝位置與架體主節點的距離不大于300mm。

    9)架體底部的橫向水平桿與建筑物的距離不得大于50mm

    10)預埋件宜采用直徑不小于12mm的圓鋼,在建筑結構中的埋設長度不應小于其直徑的35倍,其端頭應帶彎鉤。

    11)每片防護架應設迓不小于3道的水平防護層,其中最底部的一道應滿鋪腳手板,外側應設擋腳板。

    12)外掛防護架底層除滿鋪腳手板外,應采用水平安全網將底層與建筑物之間全封閉。

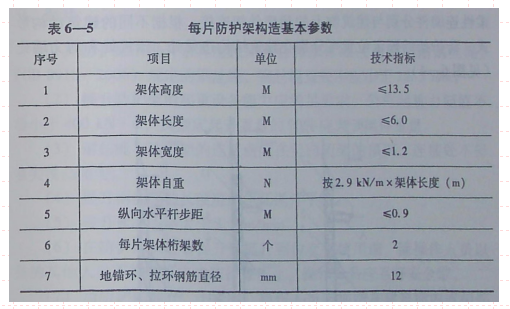

    13)防護架構造的基本參數應符合表6—5的規定。

    二、安裝

    1)應根據專項施工方案的要求,在建筑結構上設置預埋件。預埋件應經驗收合格后方可澆筑混凝土,并應做好隱蔽工程記錄。

    2)安裝防護架時,應先搭設操作平臺。

    3)防護架應配合施工進度搭設,一次搭設的高度不應超過相鄰連墻件以上兩個步距。

    4)每搭完一步架后,應校正步距、縱距、橫距及立桿的垂直度,確認合格后方可進行下道工序。

    5)豎向桁架安裝宜在起重機輔助下進行。

    6)同一片防護架的相鄰立桿的對接扣件應交錯布置,在高度方向錯開的距離不宜小于500mm;各接頭中心至主節點的距離不宜大于步距的1/3。

    7)縱向水平桿應通長設置,不得搭接。

    8)當安裝防護架的作業層高出輔助架二步時,應搭設臨時連墻桿,待防護架提升時方可拆除。臨時連墻桿可采用2.5〜3.5m長的鋼管,一端與防護架策三步相連,端與建筑結構相連。每片架體與建筑結構連接的臨時連墻桿不得少于兩處。

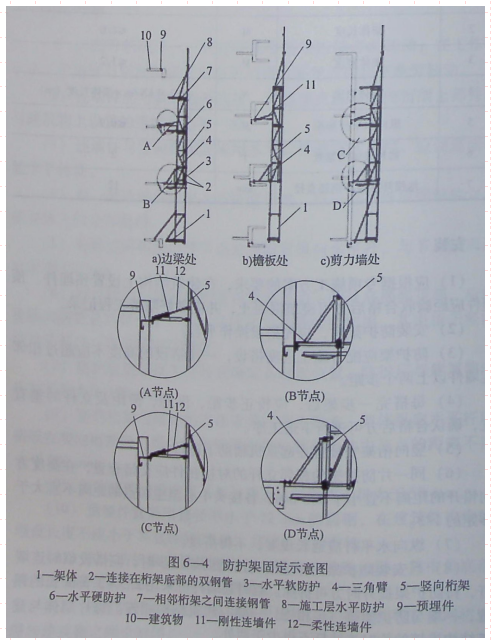

    9防護架應設置在桁架底部的三角臂,和上部的剛性連墻桿及柔性連墻件分別與建筑物上的預埋件相連接。根據不同的建筑結構形式,防護架的固定位置可分別在建筑結構邊梁處、檐板處和剪力墻.

    提升

    1)防護架的提升索具應使用符合國家標準《重要用途鋼絲繩》(GB 8918—2006)規定的鋼絲繩。鋼絲繩直徑不應小于12.5mm

    2)提升防護架的起重設備能力應滿足要求,公稱起重力矩值不得小于400kN•m,其額定起升重量的90%應大于架體重量。

    3)鋼絲繩與防護架的連接點應在豎向桁架的頂部,連接處不得有尖銳凸角等。

    4)提升鋼絲繩的長度應能保證提升平穩。

    5)提升速度不得大于3.5m/min。

    6)在防護架從準備提升到提升到位交付使用前,除操作人員以外的其他人員不得從事臨邊防護等作業。操作人員應系好安全帶。

    7)當防護架提升、下降時,操作人員必須站在建筑物內或相鄰的架體上,嚴禁站在防護架上操作;架體安裝完畢前,嚴禁上人。

    8)每片架體均應分別與建筑物直接連接;不得在提升鋼絲繩受力前拆除連墻件;不得在施工過程中拆除連墻件。

    9)當采用輔助架時,每一次提升前應在鋼絲繩收緊受力后,才能拆除連墻桿件及與輔助架相連接的扣件。指揮人員應持證上崗,信號工、操作工應服從指揮、協調一致,不得缺崗。

    10)防護架提升時,必須按照“提升一片、固定一片、封閉一片”的原則進行,嚴禁提前拆除兩片以上的架體、分片處的連接桿、立面及底部封閉設施。

    11)在每次防護架提升后,必須逐一檢査扣件緊固程度;所有連接扣件擰緊力矩必須達到40〜65Nm

    四、拆除

    1)拆除防護架的準備工作應符合下列規定:

    1)對防護架的連接扣件、連墻件、豎向、三角臂應進行全面檢査,并應符合構造要求。

    2)應根據檢査結果補充完善專項施工方案中的拆除順序和措施,并應經總包和監理單位批準后方可實施

    3)應對操作人員進行拆除安全技術交底。

    4)應清除防護架上的雜物及地面障礙物。

    2)除防護架時,應符合下列規定:

    1)應采用起重機械把防護架吊運到地面進行拆除。

    2)拆除的構配件應按品種、規格碼堆存放,不得拋擲。

    五、驗收

    1外掛防護架在使用前應經過施工、安裝、監理等單位的驗收。未經驗收或驗收不合格的防護架不得使用。

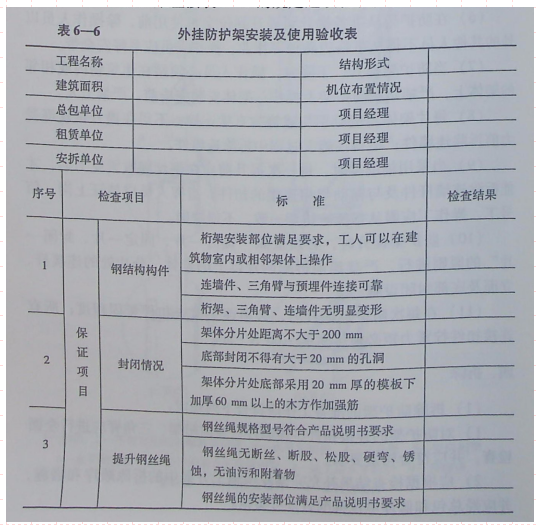

    2)外掛防護架應按表6-6的規定逐項驗收,合格后方可使用。

    • 波浪
    • 波浪
    • 波浪
    • 波浪
